高压仿真,真的能被「公式换算」代替吗?——中频炉与连轧复盘
先说结论:
- 场景:很多一线项目里(包括当年的案例),低压算完,高压用变比公式折算,就当能验收了。
- 错在哪:变比能算无功,算不了谐振,也算不了咬钢这类动态工况;验收点在 10 kV / 35 kV,不在低压柜门上。
- 关键数字:中频炉 10 kV 轻载 PF 仅 15.35%(3 次谐波放大 7~8 倍);连轧咬钢 5 秒本点 PF 0.948,轻载 35 kV 12.95%。
先划线
电科院、专业仿真机构、大型设计院——方法论是成熟的,本文不是批他们。
但在很多一线项目里(包括当年的案例),大家容易觉得全系统仿真「门槛高、像象牙塔」,于是:低压算完,高压用变比公式折算,就当能验收了。
现场资料里,工程师自己也曾写:「原方案低压和高压需要重新仿真、计算。」——问题当时就被感知到了,只是没算完。
当年走捷径,往往是工期和成本逼的:全系统仿真要专门团队关几周,投标只有 2~4 周。
致敬前朝老兵: 我们用 AI 复盘,不是全盘否定前人,而是帮当年的局限性做一场像素级的迟到补偿。
三句话:为什么「低压换算高压」常常不够?
- 变比能算无功,算不了谐振 —— 3 次、11 次可能在高压侧「撞车」放大。
- 投切状态比铭牌 kvar 重要 —— 「五组全投」不能代表全年。
- 验收表在 10 kV / 35 kV —— 不在低压柜门上。

案例一 · 中频炉:低压「合格」,10 kV 轻载 15.35%

- 合同: 10 kV PF ≥ 0.92

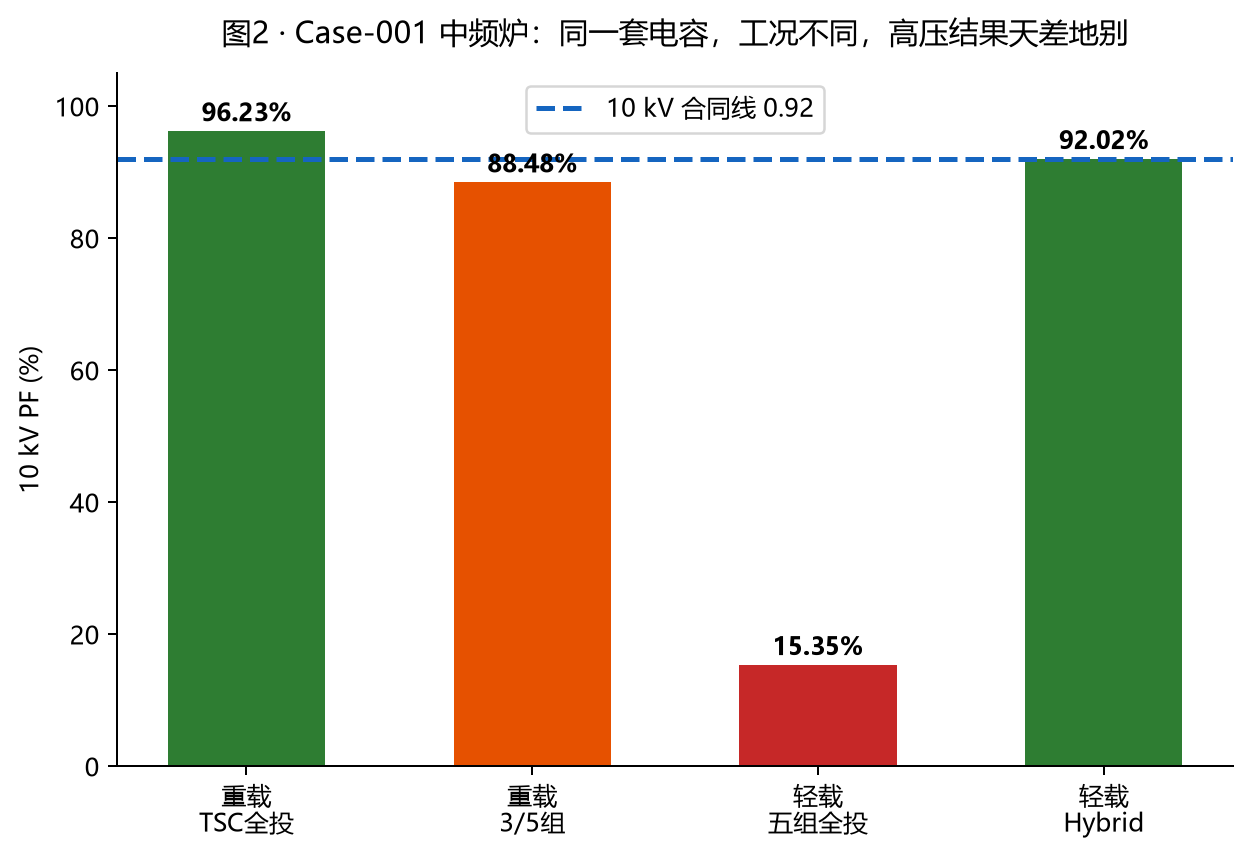

- 当年仿真: 只算 900 V 五组电容全投一种稳态
若只做低压 + 换算:7800 kvar「看起来够用」,TFC 截图 PF 也「达标」。
补做全系统仿真后:

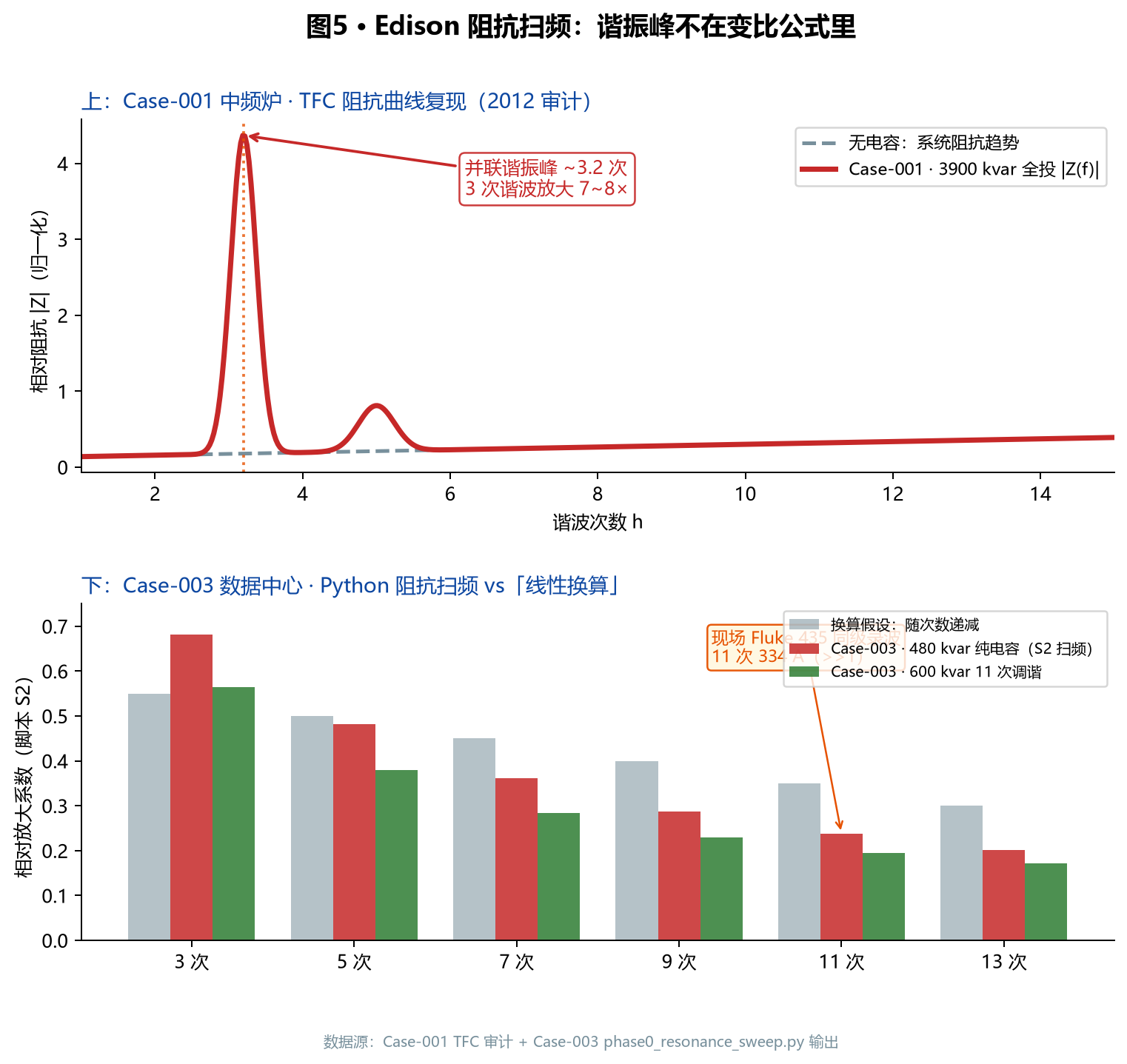

- 3 次谐波放大 7~8 倍(~3.2 次并联谐振峰)——换算公式里没有
- 10 kV 轻载 + 五组仍全投 → PF 仅 15.35%(倒送 3219 kvar)

一句话: 中频炉怕的是谐振 + 轻载过补在 10 kV 爆雷,不是 kvar 数字不够大。
案例二 · 连轧:全厂 99%,咬钢瞬间 0.948

- 合同: 35 kV PF ≥ 0.95
- 当年仿真: TFC 稳态为主,无咬钢时域、无 35 kV 多工况
稳态全投看起来很美。但:
- 轻载全档未切 → 35 kV PF 12.95%

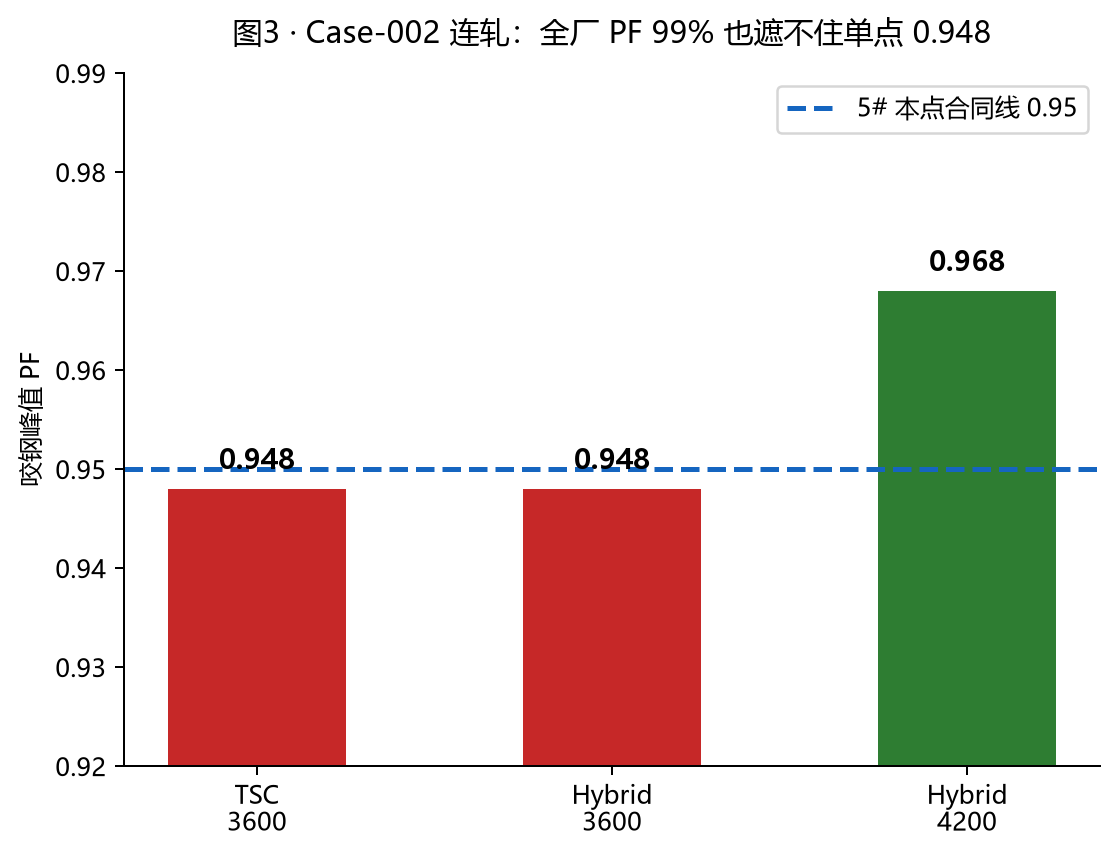

- 咬钢 5 秒,5# 本点 PF 仅 0.948(全厂聚合仍可达 99%)

白话版: 全厂平均 PF「很好看」,咬钢那 5 秒,公式折算看不见。
三案未完
前面两个案子,一个怕谐振 + 轻载倒送,一个怕动态阶跃。
第三个案子——数据中心:轧机方案拷贝进 IDC,轻载 10 kV PF 能低到 8.8%,11 次谐波 334 A——见观察 01-B。
Edison · 观察 01-A · Robert Black
